  中国张掖网山丹讯  三月的山丹,乍暖还寒,重点项目建设现场却是一派热火朝天的奋进图景。建设者们抢抓时机,以满格状态按下项目建设“快进键”,为县域经济高质量发展蓄势赋能。

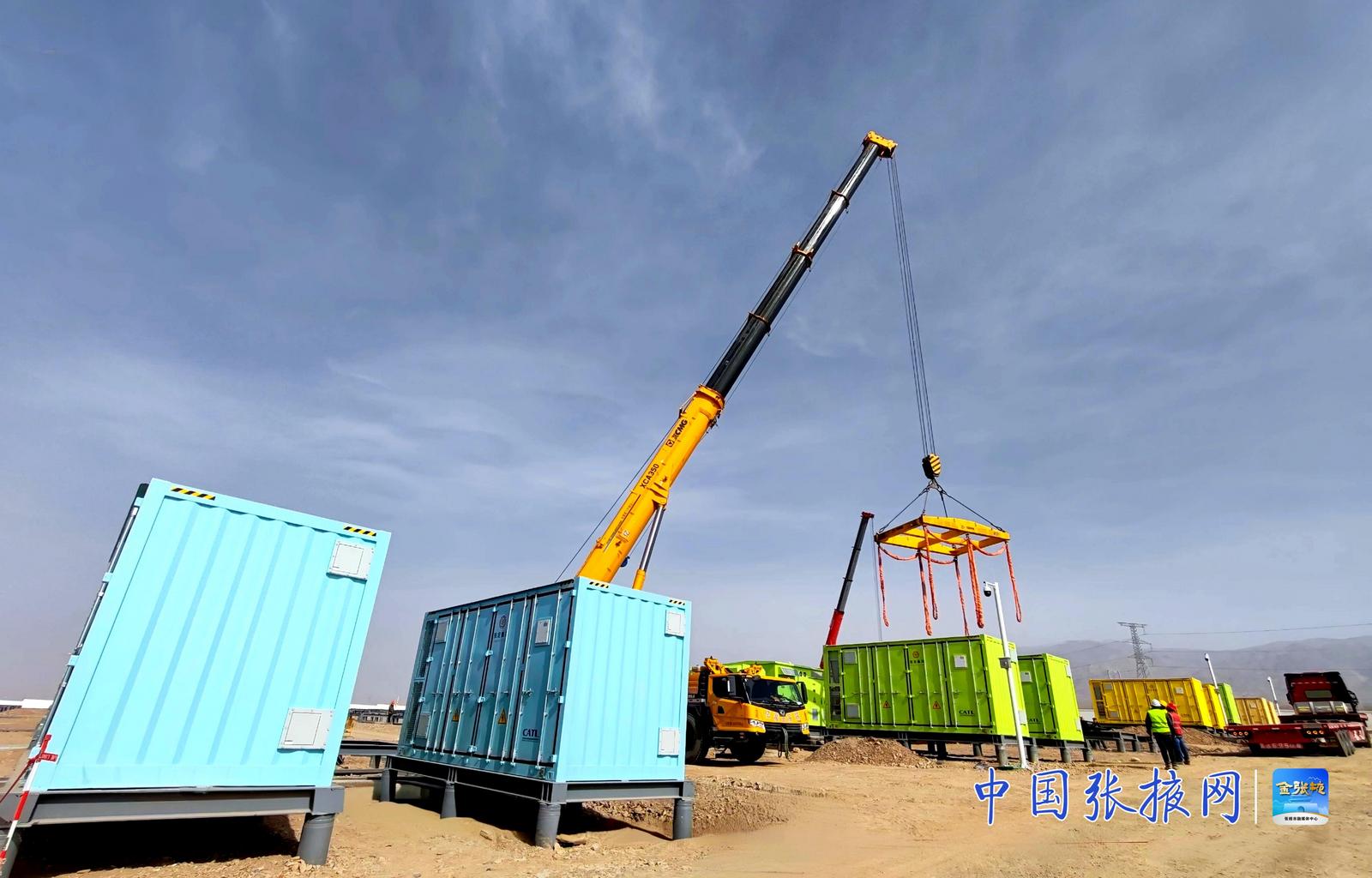

  走进山丹县东乐北滩300MW/1200MWh独立储能电站项目建设现场,机器轰鸣声此起彼伏,大型吊车挥舞长臂精准作业,施工人员分工协作、紧张有序,一个个重达数十吨的“巨型充电宝”陆续就位。

  “目前已完成储能区电池仓桩基、电缆沟浇筑及消防水泵房、运维区、辅助用房装饰装修,现阶段正集中力量推进电池仓吊装和升压站建设,力争上半年建成并网。”甘肃辉通新能源开发有限公司技术员曹建华说,该项目总投资14.25亿元,分两期建设,每期规模为150MW/600MWh,采用磷酸铁锂电池技术方案,建成投运后将有效提升电力系统调节能力和新能源消纳能力,为区域电网稳定运行提供有力支撑。

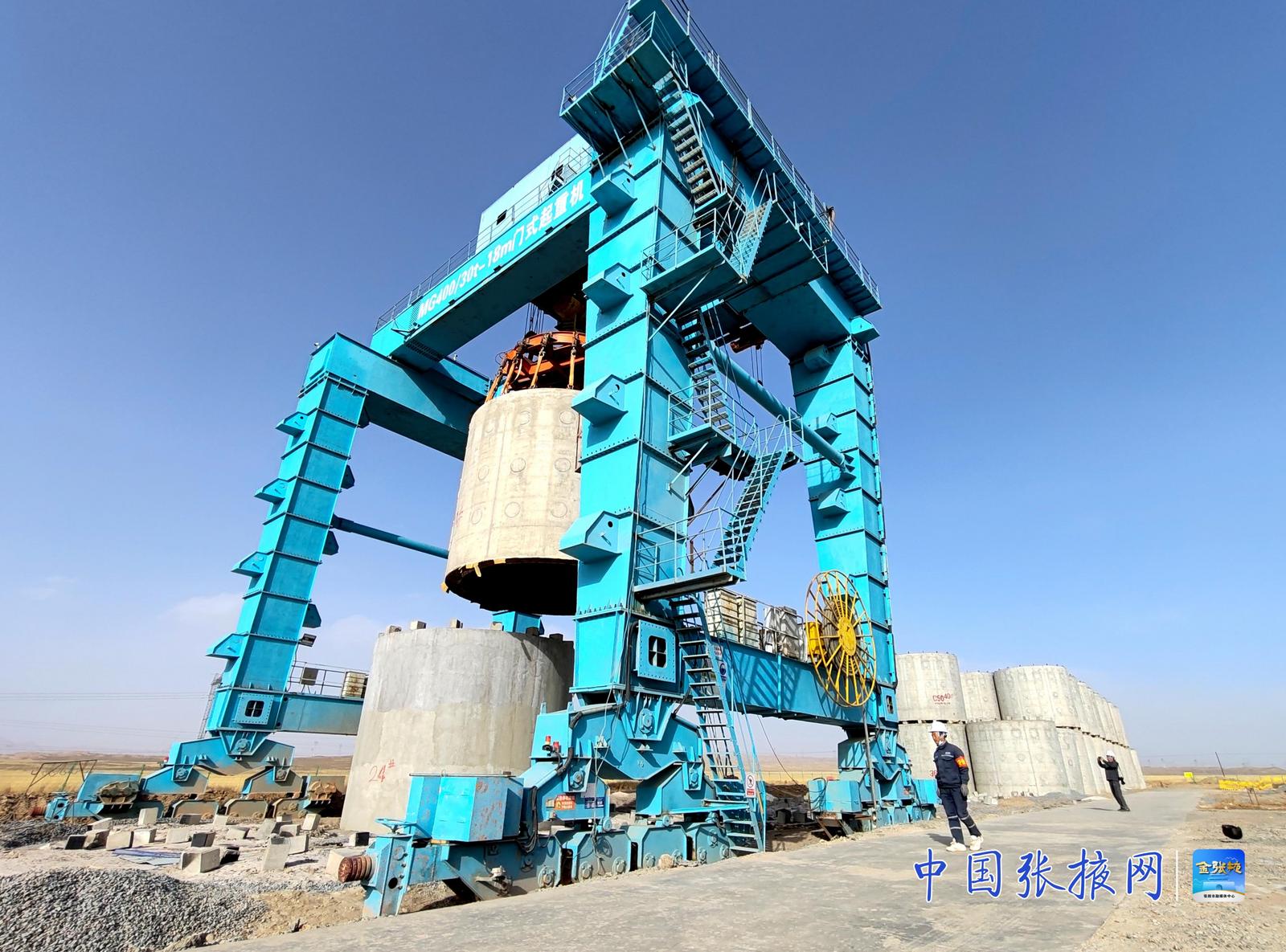

  同样,在山丹县东水泉矿区青阳煤矿项目回风立井井筒工程建设现场,建设团队严守安全底线、严把质量关口,按计划加速推进井壁下沉作业,力争项目早日建成投用。

  青阳煤矿作为省列重大项目,由甘肃能源化工投资集团投资建设,总投资41.43亿元,探明资源量1.33亿吨,设计产能180万吨/年,并配套建设180万吨洗煤厂、110kV变电站等设施。项目建成后,对优化区域能源布局、保障能源供应具有重要意义。

  “目前,主井井筒外壁累计完成掘砌470米,副井498米,风井超前孔及扩孔钻进已全部完成。”中煤特殊凿井有限责任公司项目经理郑立峰说,下一步将全力推进矿建工程,计划全年完成掘进1379米,力争年底实现三井贯通,同步完成主副井井筒装备、提升系统、排水系统等关键设备的招标工作,为项目后续建设筑牢基础。

  今年以来,山丹县全力做好项目谋划、争取、招引、服务、建设等工作,将服务触角延伸至项目现场、工地一线,确保重点项目在精准高效服务下尽快落地生根、开花结果。“截至目前,山丹县市列续建项目全部复工,新建项目开工34项,开工率52%,预计完成固定资产投资9亿元,增速8%。”山丹县发改局重点项目服务中心主任王兴基说。(王国静)

  中国张掖网山丹讯  三月的山丹,乍暖还寒,重点项目建设现场却是一派热火朝天的奋进图景。建设者们抢抓时机,以满格状态按下项目建设“快进键”,为县域经济高质量发展蓄势赋能。

  走进山丹县东乐北滩300MW/1200MWh独立储能电站项目建设现场,机器轰鸣声此起彼伏,大型吊车挥舞长臂精准作业,施工人员分工协作、紧张有序,一个个重达数十吨的“巨型充电宝”陆续就位。

  “目前已完成储能区电池仓桩基、电缆沟浇筑及消防水泵房、运维区、辅助用房装饰装修,现阶段正集中力量推进电池仓吊装和升压站建设,力争上半年建成并网。”甘肃辉通新能源开发有限公司技术员曹建华说,该项目总投资14.25亿元,分两期建设,每期规模为150MW/600MWh,采用磷酸铁锂电池技术方案,建成投运后将有效提升电力系统调节能力和新能源消纳能力,为区域电网稳定运行提供有力支撑。

  同样,在山丹县东水泉矿区青阳煤矿项目回风立井井筒工程建设现场,建设团队严守安全底线、严把质量关口,按计划加速推进井壁下沉作业,力争项目早日建成投用。

  青阳煤矿作为省列重大项目,由甘肃能源化工投资集团投资建设,总投资41.43亿元,探明资源量1.33亿吨,设计产能180万吨/年,并配套建设180万吨洗煤厂、110kV变电站等设施。项目建成后,对优化区域能源布局、保障能源供应具有重要意义。

  “目前,主井井筒外壁累计完成掘砌470米,副井498米,风井超前孔及扩孔钻进已全部完成。”中煤特殊凿井有限责任公司项目经理郑立峰说,下一步将全力推进矿建工程,计划全年完成掘进1379米,力争年底实现三井贯通,同步完成主副井井筒装备、提升系统、排水系统等关键设备的招标工作,为项目后续建设筑牢基础。

  今年以来,山丹县全力做好项目谋划、争取、招引、服务、建设等工作,将服务触角延伸至项目现场、工地一线,确保重点项目在精准高效服务下尽快落地生根、开花结果。“截至目前,山丹县市列续建项目全部复工,新建项目开工34项,开工率52%,预计完成固定资产投资9亿元,增速8%。”山丹县发改局重点项目服务中心主任王兴基说。(王国静)
