甘肃皇城抽水蓄能电站全速建设中——
鏖战祁连山谷 新建蓄能电站
深山凿隧洞,聚力建蓄能。
6月3日,祁连山麓皇城峡谷间,甘肃皇城抽水蓄能电站施工现场一派热火朝天,海拔两千八百余米的山谷里机械轰鸣、车流不息,百余台工程机械有序排布,挖掘机挥舞臂铲开挖清渣,重载货车沿着盘山便道往返转运土石方,千余名建设者头戴安全帽,全速推进上下水库坝体填筑、地下隧洞掘进等作业。一座百万千瓦级绿色储能电站正从祁连山腹地拔地而起。

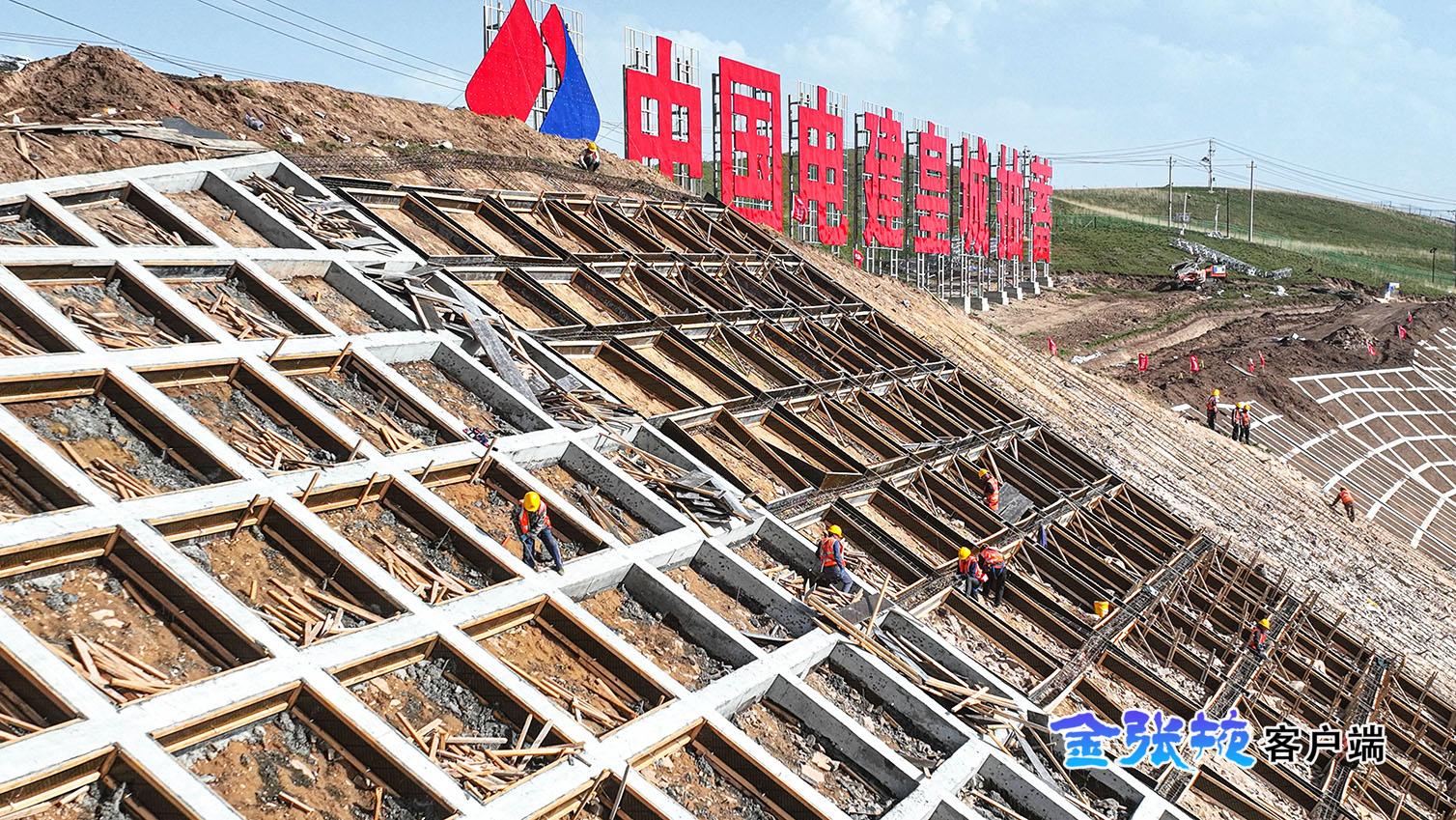

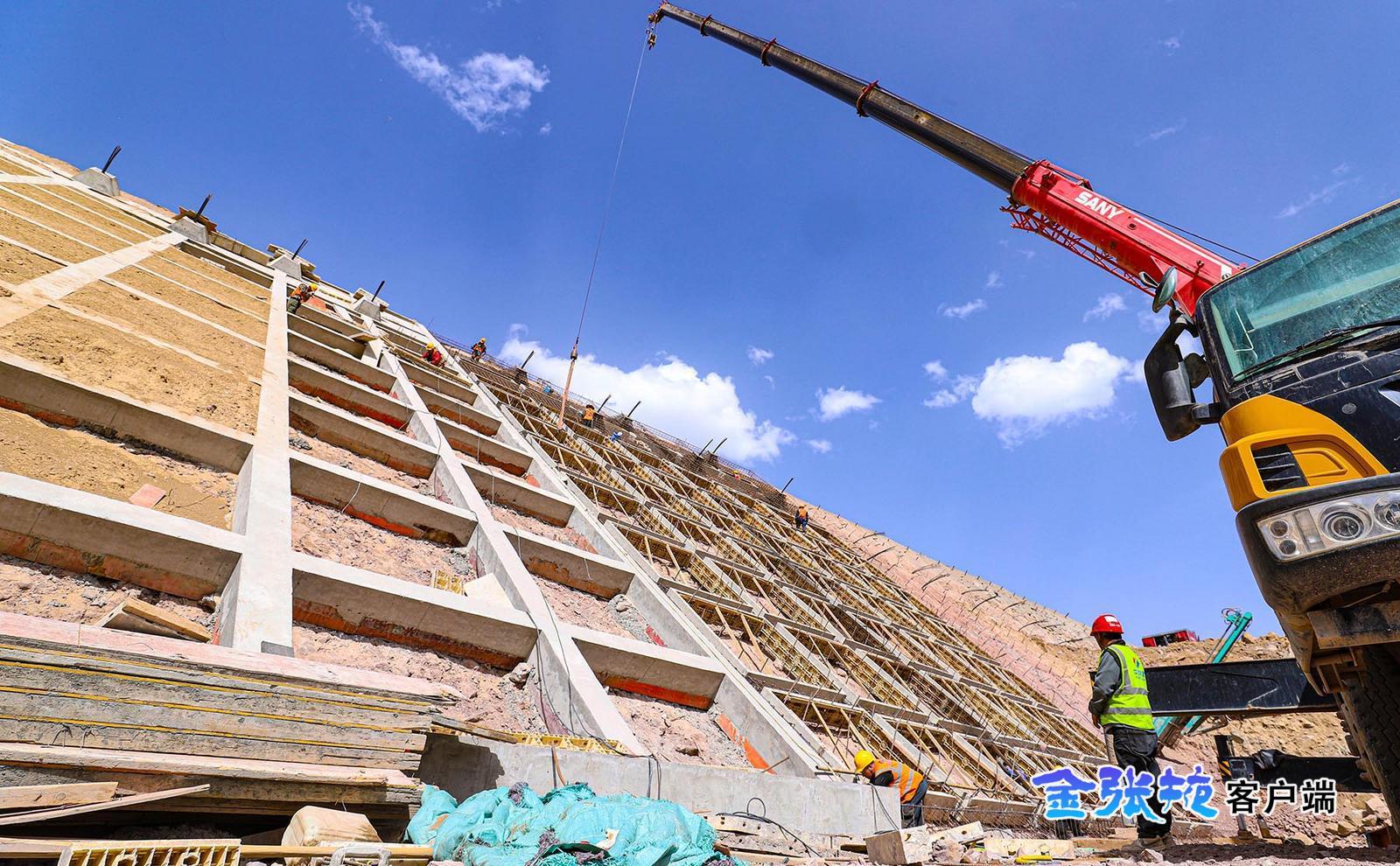

下水库北坡正在进行框格梁护坡施工,吊机挥舞吊臂运送钢筋、格梁等材料,建设者们有的焊接钢筋、有的钉桩、有的绑扎钢筋、有的加固格梁。“下水库北坡6级边坡,5级马道,总高111米,总长700.49米。目前已完成五级马道施工,六级边坡正在加紧建设中。”中电建肃南抽水蓄能有限公司工程管理部副主任张国元介绍。

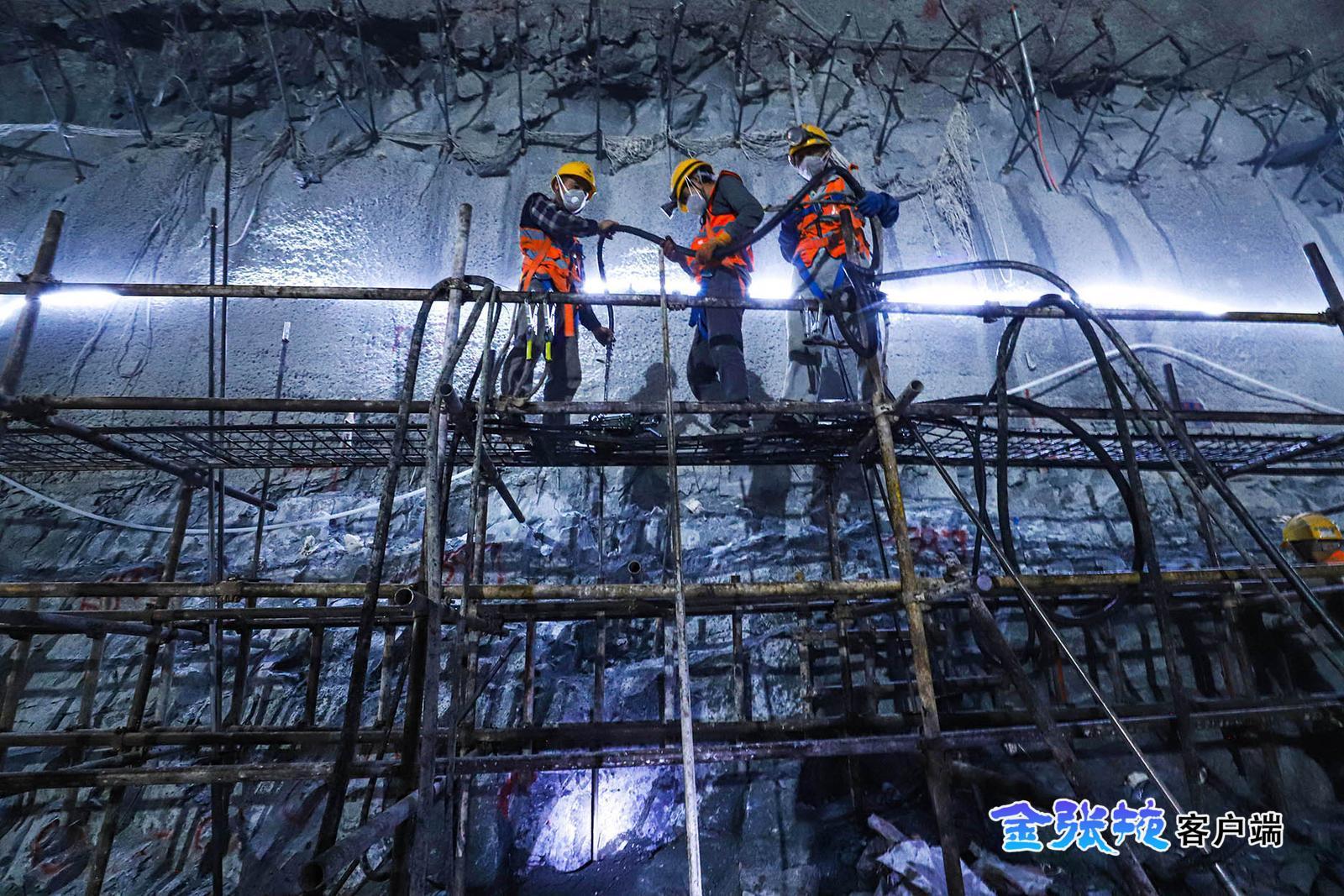

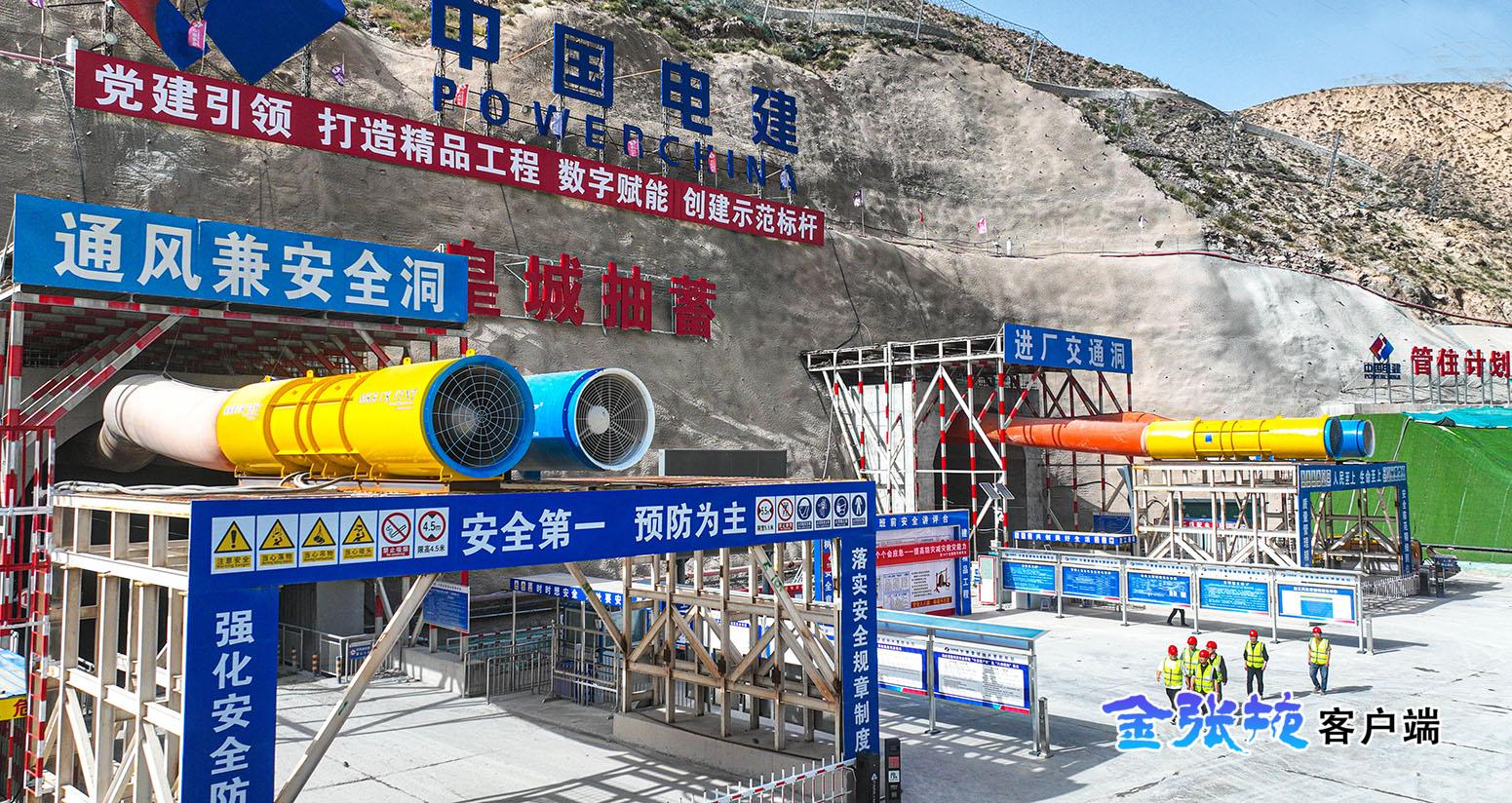

穿过已经贯通的979.86米通风兼安全洞,主厂房、主变室、尾渣室里人头攒动,机械轰鸣,建设者们忙着搭架、钻孔、清孔、装药、爆破、出渣。“因为项目坐落于高寒高海拔区域,每年可施工的有效工期十分有限。近期,气温上升,迎来全年施工黄金时段。项目团队抢抓难得窗口期,统筹调配人员、机械设备与各类建材资源,不断优化施工方案,严把工程质量关,全速推进项目施工建设。山谷地质复杂,前期施工进度稍缓,近期加紧施工,进度较快。”张国元告诉记者,目前,通风兼安全洞、进场交通洞等17条洞室顺利贯通,输水发电系统三大洞室首层开挖支护完成,上下水库大坝填筑工作已启动。

甘肃皇城抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035)》及甘肃省“十四五”重点实施项目,位于张掖市肃南裕固族自治县皇城镇,距张掖市、武威市直线距离分别约185千米、45千米。电站枢纽工程主要由上水库、输水系统、地下厂房系统、下水库及地面开关站等组成,总装机容量1400兆瓦,额定水头547米,为一等大(I)型工程。
2021年11月,电建电投公司作为投资主体承担该项目投资建设工作,项目公司“中电建肃南抽水蓄能有限公司”注册成立。2022年2月,项目纳入甘肃省列重大项目,并经甘肃省上报国家能源局,列入2022年核准目录。2022年4月,项目预可研报告通过审查,同年10月获得甘肃省发展改革委核准,成为甘肃省第一个核准的抽水蓄能电站项目。2023年9月,项目可研报告通过审查;2024年5月,项目EPC总承包合同顺利签约,同年6月取得用地批复,7月取得取水许可。2024年6月,项目全面开工建设。

“电站建成后,主要承担甘肃电网及外送基地调峰、填谷、储能、调频、调相和紧急事故备用等任务,将有力促进风电、光伏等清洁能源大规模消纳,为区域能源绿色转型、国家‘双碳’战略目标落地筑牢坚实保障。”中电建肃南抽水蓄能有限公司党委委员、副总经理、总工程师杨广安表示。

作为全省首个核准落地的抽水蓄能项目,皇城抽水蓄能电站立足祁连山生态底线绿色施工,全速推进,力争破解新能源消纳难题,以优质储能枢纽助力陇原能源结构优化,赋能地方绿色低碳发展,为全省落实“双碳”目标、筑牢区域能源安全屏障注入强劲动能。(张掖市融媒体中心记者 陈海 王将 岳永舜)
甘肃皇城抽水蓄能电站全速建设中——
鏖战祁连山谷 新建蓄能电站
深山凿隧洞,聚力建蓄能。
6月3日,祁连山麓皇城峡谷间,甘肃皇城抽水蓄能电站施工现场一派热火朝天,海拔两千八百余米的山谷里机械轰鸣、车流不息,百余台工程机械有序排布,挖掘机挥舞臂铲开挖清渣,重载货车沿着盘山便道往返转运土石方,千余名建设者头戴安全帽,全速推进上下水库坝体填筑、地下隧洞掘进等作业。一座百万千瓦级绿色储能电站正从祁连山腹地拔地而起。

下水库北坡正在进行框格梁护坡施工,吊机挥舞吊臂运送钢筋、格梁等材料,建设者们有的焊接钢筋、有的钉桩、有的绑扎钢筋、有的加固格梁。“下水库北坡6级边坡,5级马道,总高111米,总长700.49米。目前已完成五级马道施工,六级边坡正在加紧建设中。”中电建肃南抽水蓄能有限公司工程管理部副主任张国元介绍。
穿过已经贯通的979.86米通风兼安全洞,主厂房、主变室、尾渣室里人头攒动,机械轰鸣,建设者们忙着搭架、钻孔、清孔、装药、爆破、出渣。“因为项目坐落于高寒高海拔区域,每年可施工的有效工期十分有限。近期,气温上升,迎来全年施工黄金时段。项目团队抢抓难得窗口期,统筹调配人员、机械设备与各类建材资源,不断优化施工方案,严把工程质量关,全速推进项目施工建设。山谷地质复杂,前期施工进度稍缓,近期加紧施工,进度较快。”张国元告诉记者,目前,通风兼安全洞、进场交通洞等17条洞室顺利贯通,输水发电系统三大洞室首层开挖支护完成,上下水库大坝填筑工作已启动。

甘肃皇城抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035)》及甘肃省“十四五”重点实施项目,位于张掖市肃南裕固族自治县皇城镇,距张掖市、武威市直线距离分别约185千米、45千米。电站枢纽工程主要由上水库、输水系统、地下厂房系统、下水库及地面开关站等组成,总装机容量1400兆瓦,额定水头547米,为一等大(I)型工程。
2021年11月,电建电投公司作为投资主体承担该项目投资建设工作,项目公司“中电建肃南抽水蓄能有限公司”注册成立。2022年2月,项目纳入甘肃省列重大项目,并经甘肃省上报国家能源局,列入2022年核准目录。2022年4月,项目预可研报告通过审查,同年10月获得甘肃省发展改革委核准,成为甘肃省第一个核准的抽水蓄能电站项目。2023年9月,项目可研报告通过审查;2024年5月,项目EPC总承包合同顺利签约,同年6月取得用地批复,7月取得取水许可。2024年6月,项目全面开工建设。

“电站建成后,主要承担甘肃电网及外送基地调峰、填谷、储能、调频、调相和紧急事故备用等任务,将有力促进风电、光伏等清洁能源大规模消纳,为区域能源绿色转型、国家‘双碳’战略目标落地筑牢坚实保障。”中电建肃南抽水蓄能有限公司党委委员、副总经理、总工程师杨广安表示。

作为全省首个核准落地的抽水蓄能项目,皇城抽水蓄能电站立足祁连山生态底线绿色施工,全速推进,力争破解新能源消纳难题,以优质储能枢纽助力陇原能源结构优化,赋能地方绿色低碳发展,为全省落实“双碳”目标、筑牢区域能源安全屏障注入强劲动能。(张掖市融媒体中心记者 陈海 王将 岳永舜)
